株式会社ホクエツ

施工事例

不老川緊急治水対策工事(護岸工4工区)

不老川緊急治水対策工事(護岸工4工区)

場所:
埼玉県狭山市入曽
時期:
2021年12月 ~ 2022年5月
発注:
埼玉県川越県土整備事務所
製品:
ヘイベブロック美山河
詳細:
SL666×L1500 控え500
435kg/個

平成28年8月台風9号での豪雨被害に対する、不老川流域周辺住宅地への浸水対策事業。
工期短縮のため、施工性の良い大型積ブロック使用を検討、弊社ヘイベブロックが採用された。
評価された点としては、日当たり施工量が最大60㎡であること、裏型枠が不要で5分勾配で自立するため、熟練工を必要としないこと。
さらに、製品が早く積み上がることで施工中の水位変動に対し安心感が得られたことである。

河川等改良復旧工事(右岸A-1、A-2工区)

河川等改良復旧工事(右岸A-1、A-2工区)

場所:
埼玉県東松山市下唐子
時期:
2021年12月 ~ 2022年3月
発注:
埼玉県東松山県土整備事務所
製品:
リバーロック擬石帯工ブロック(擬石)法留ブロック 関東型
詳細:
1995×995×135(300型)張ブロック665kg/個
B300×H500×2000 帯工ブロック705kg/個
B400/500×H500×2000 基礎ブロック1,150kg/個

工期内に工事を完了させる為、目地無しタイプで施工性の良い大型張ブロック(2㎡/個)を採用。
裏込材を砕石から吸出防止材に変える事で施工性向上、工期短縮を実現。
基礎コンクリート・天端コンクリート・横帯コンクリート・小口止コンクリートすべてをプレキャスト化し、作業工程(型枠設置・撤去、養生、水替え時間等)の短縮を実現した。
無事、工期内に工事を完了する事が出来た。

大河津分水路渡部地区低水路掘削及び護岸その2.3工事

大河津分水路渡部地区低水路掘削及び護岸その2.3工事

場所:
新潟県燕市渡部
時期:
2021年11月
発注:
北陸地方整備局
製品:
ビーハイブ,ストーンブロック
詳細:
【ビーハイブ】1949×1323×1017 4002kg
【ストーンブロック】2160×2000×710 段積3680kg・突型3790kg

施工会社より根固め4tブロックのPCa化の相談を受ける。(2,000個、約8,000t)
オンサイト→PCa化のメリットを評価いただき採用。
オンサイトの場合は資材置き場のヤードの確保と下請業者
の確保が困難。また、品質管理・安全管理に時間と費用が掛かる。
PCa化の場合製品製造工程に於ける天候、増水等による制約が少ない。
日施工量は36~45個。(144~180t/日)

花輪大堰地区 ため池等整備(用排水)工事

花輪大堰地区 ため池等整備(用排水)工事

場所:
秋田県鹿角市花輪下花輪 地内
時期:
2021年11月
発注:
鹿角地域振興局 農林部
製品:
ボックスカルバート
詳細:
B2400×H1200×L1600/2000(浅土被配筋)(2本)
7,810kg/本

NTT光ファイバーケーブル管が横断している為、回避用のボックスを提案し採用いただきました。
電柱移設後もクレーン施工が不可な箇所があり横引き搬送工法(ER工法)にて施工。
施工日数は1日。

篠ノ井中央6号雨水幹線工事

篠ノ井中央6号雨水幹線工事

場所:
長野県長野市篠ノ井御幣川
時期:
2021年11月
発注:
長野市役所
製品:
ボックスカルバートエコンローラー工法
詳細:
B1200×H1200×L2000 3,680kg/本

施工延長212mのうち上流 74m区間は狭隘箇所によりクレーンでの直接施工が困難であった為、特殊搬送工法としてのエコンローラー工法で上流からの施工となる。
折点箇所では、製品の側面外側に爪付きジャッキを操作する余裕幅が取れなかった為、製品の内面にジャッキアームを取り付けて施工。
施工業者も徐々に作業に慣れ、最大で1日に18本を敷設することができた。
エコンローラー工法区間の敷設、グラウト注入、目地作業の期間は5日間。

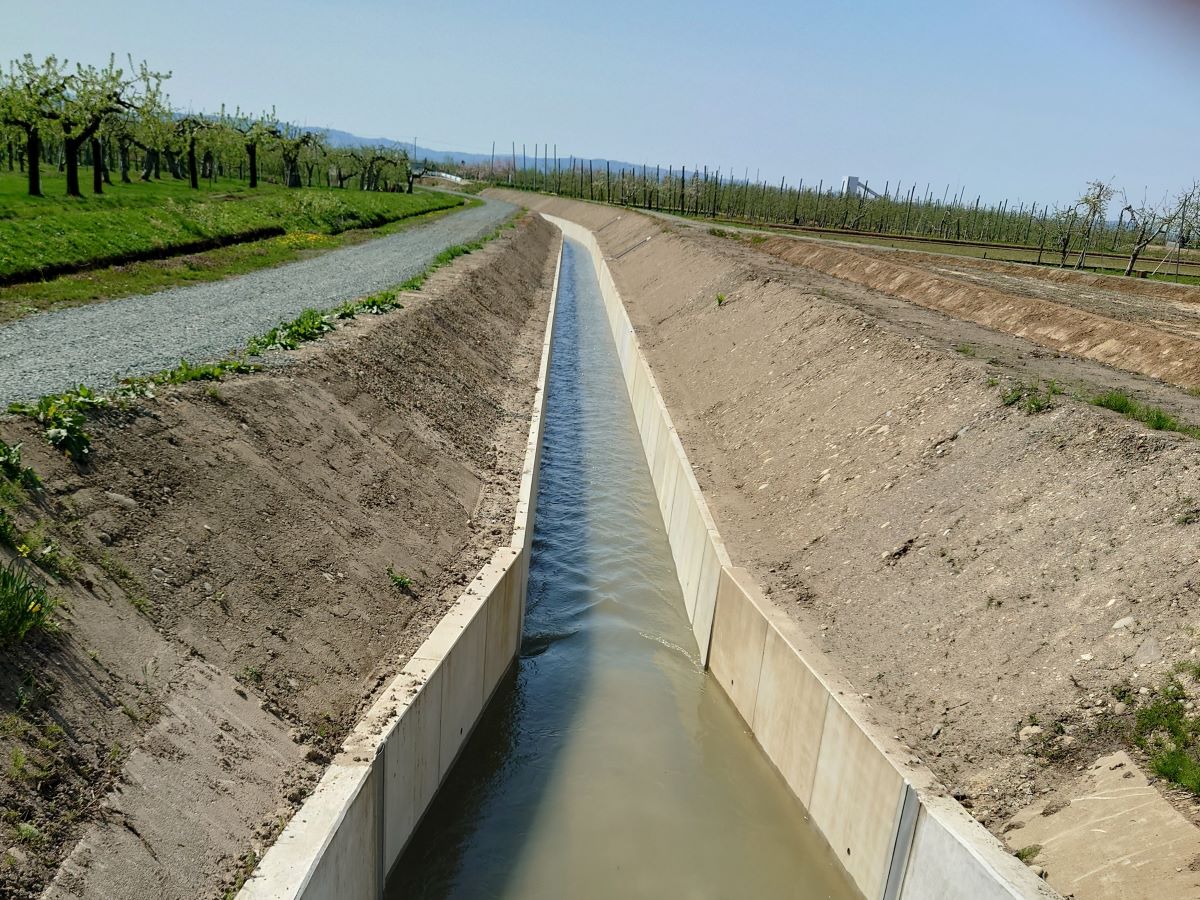

成瀬1号用水路その3工事

成瀬1号用水路その3工事

場所:
秋田県横手市増田町
時期:
2021年7月 ~ 2022年2月
発注:
東北農政局 平鹿平野農業水利事業所
製品:
トランジション 流入工
詳細:
トランジションB3770/2200×H1400×L4998
単重2,760kg~3,530kg (合計18.6t)

国営成瀬皆瀬土地改良事業に基づき、成瀬1号幹線用水路を改修する工事。
工期を短縮する必要がありPCa化を提案。L形形状にすることで幅と高さを変化可能な型枠を新作し、農業用L型水路と同じように底版の一部だけ現場打することで水路幅の変化に対応。
工期短縮、出来栄えの良さを評価いただきました。別工事においてのPCa化に繋がる事例となりました。

妙高大橋架替工事 舗装工事

妙高大橋架替工事 舗装工事

場所:
新潟県妙高市坂口新田
時期:
2021年6月
発注:
国土交通省 北陸地方整備局 高田河川国道事務所
製品:
踏掛版
詳細:
B1855×L5000×T400~8枚
997/1049×L5000×T400~2枚

妙高大橋の老朽化(耐用年数を超え)に伴い、一刻も早い架替が必要に。
発注は現場打 踏掛版。養生管理を伴い早期での舗装が不可。
施工業者へ踏掛版のプレキャスト化を提案し発注者へ協議。
工期短縮の効果が見込める事で採用。
施工は半日で終了し工期短縮と省力化に貢献。

災害復旧工事 鹿曲川

災害復旧工事 鹿曲川

場所:
長野県佐久市
時期:
2021年5月
発注:
佐久建設事務所
製品:
ボックスカルバート根固めブロック
詳細:
(1820×1780)×H1000
2,500㎏/基

災害復旧工事にてボックスカルバートを埋設型枠として使用した根固めブロックを施工しました。
人手不足の中、型枠作業を削減することができ、早期施工を実現することが可能となりました。
護岸ブロックはヘイベブロックにて施工。

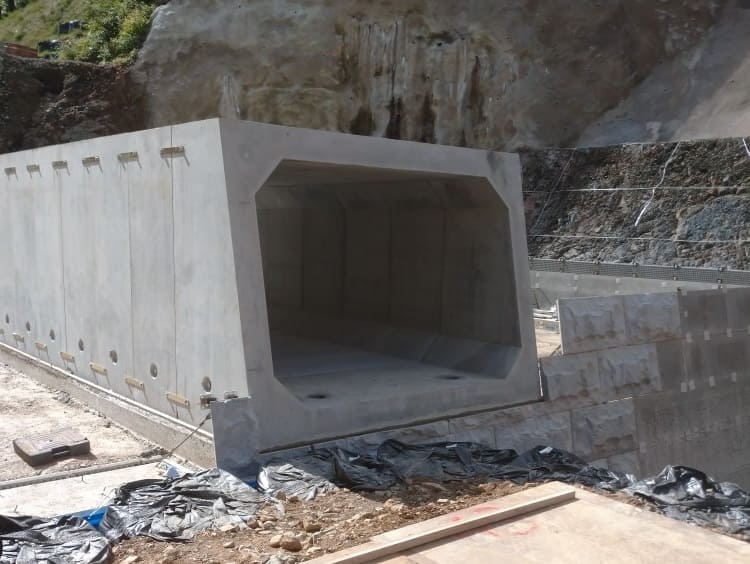

細ヶ谷川堰堤工事

細ヶ谷川堰堤工事

場所:
福井県大野市細ヶ谷
時期:
2020年10月
発注:
近畿地方整備局 福井河川国道事務所
製品:
ボックスカルバート
詳細:
B3000×H2000×L900
B3000×H2000×L794/1298

当初設計では堰堤の吐出し口にヒューム管Φ1500の計画。
堰堤の隣にある仮水路を撤去する為、堰堤内に仮水路も兼ねてBOXにて施工を行う事を提案。
BOX断面3000*2000のプレキャストBOXカルバートを使用する事で工期短縮。

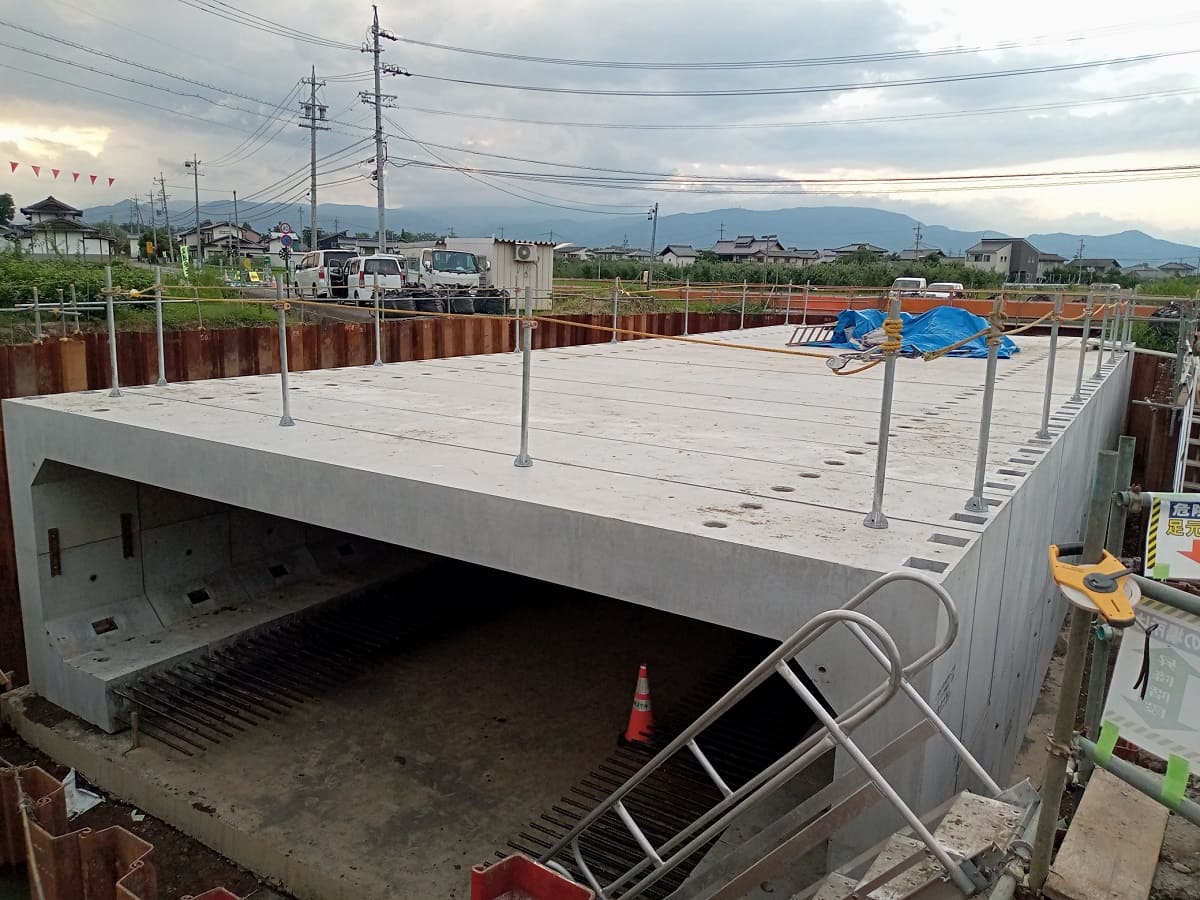

市道井上小学校福島線ボックスカルバート設置工事

市道井上小学校福島線ボックスカルバート設置工事

場所:
長野県須坂市大字福島
時期:
2020年6月 ~ 2020年7月
発注:
須坂市役所
製品:
三分割ボックスカルバート
詳細:
B7400×H1900×L1000
16,970kg(上部11,350kg/本、下部2,810kg/本×2)

BOX上下縦締め連結のほか、縦断方向もPC縦締め連結で施工。
組合せ時には総高さが2M越えになるため、転落防止柵を設置出来るよう、上部天端にインサートを設け安全対策図る。
施工延長20Mにおいて、敷設作業に4日、鉄筋組み+生コン打設で4日の実働8日間で施工。
